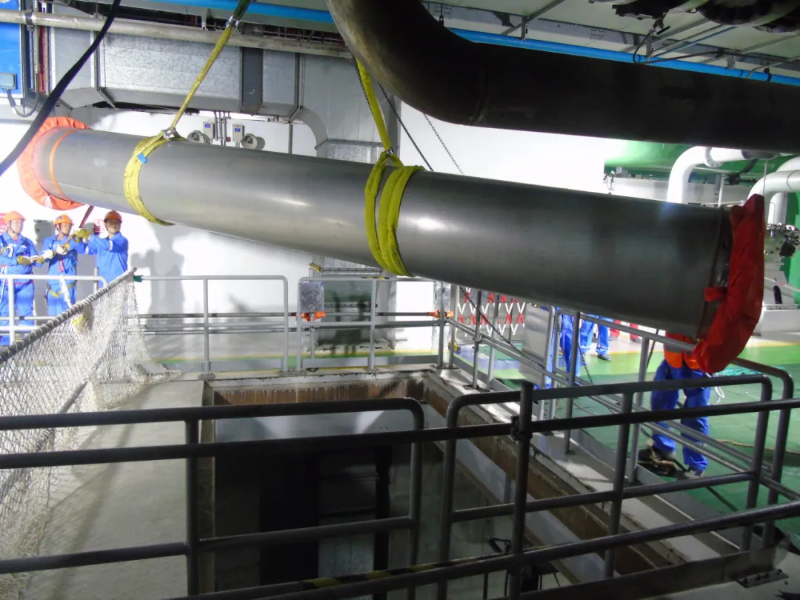

10月17日,海陽核電1#機組CWS(開式、閉式循環水系統)啟機運行,標志著中核五公司海陽核電技改檢修項目部承接的HY104/204大修相關改造任務圓滿完成。在本次大修期間,項目部完成了海陽核電一期IDS(1E級直流系統)/EDS(非1E直流系統)和UPS設備國產化替代、主泵變頻器(EV31)國產化替代、CWS管道更換任務。
山東核電對本次大修改造任務非常重視,多次組織專項行動檢查項目部技術方案、人力及物資準備情況,并召開專題會共同制定施工計劃。IDS/EDS和UPS設備國產化替代有效解決了原進口設備備件價格昂貴、供貨周期長、維護不便利以及運行不穩定等問題;主泵變頻器國產化替代后可實現不停堆條件下備用變頻器在線回切功能,成功打破國外技術壁壘;CWS管道更換為雙相不銹鋼材質,解決了原碳鋼襯膠管道腐蝕穿孔威脅系統運行安全的問題。

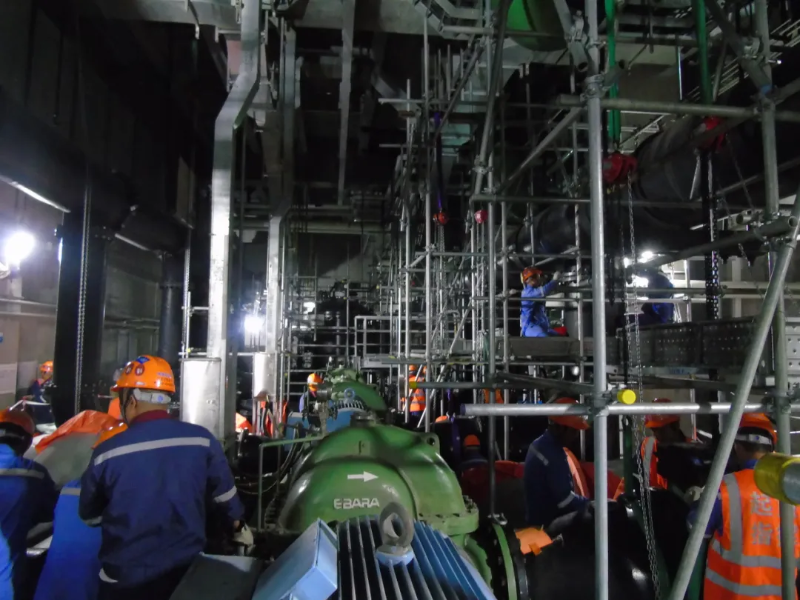

精細籌劃促高效
一、強化技術保障

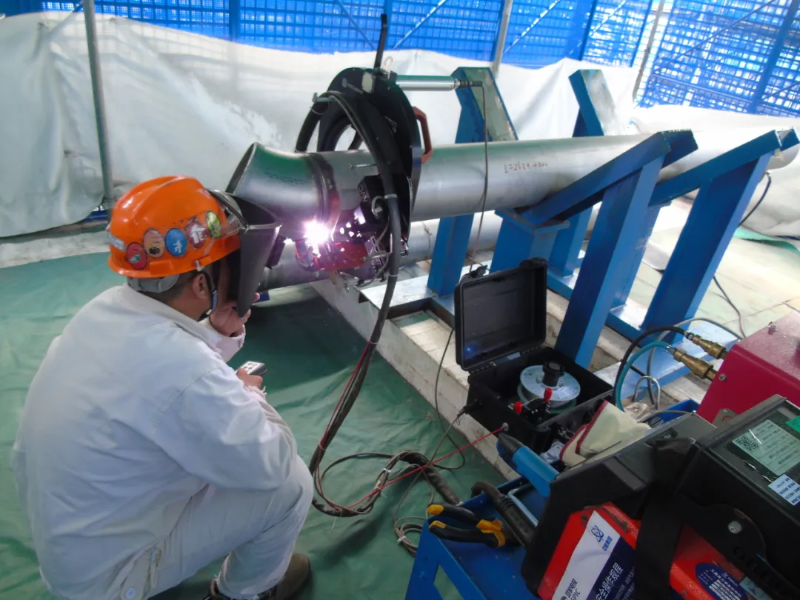

本次大修改造任務本著“向技術要一切”的理念,以精細化為抓手,加大新工藝、新工裝的應用力度,深化二次設計、細化施工邏輯,為大修任務提供了堅實的技術保障。無論是主泵變頻器吊裝作業,還是廠房電梯受限導致的設備引入難題,技術團隊通過多次現場模擬、精確規劃設備引入路線和吊點設置,巧妙運用升高座工裝與液壓舉升平臺的組合,完美解決了轉運中的重重難題。技術人員深化管道二次設計,加大場外預制工作量,緩解了現場工作壓力。同時引入自動焊技術,提高了工作效率和焊接質量。
二、堅守安全質量紅線
項目部始終堅持“安全是核工業的生命線”,積極踐行“六大控制七個零”高質量精細化工程項目管理模式,實行安全風險分級管控和隱患排查治理雙重預防機制,施工區域作業實施風險清單化管理。在質量管控方面,編制質量風險清單,將質量問題以直觀、易懂、高效的方式呈現,提高質量排查效率。針對關健步驟舉行專項交底并組織班組提前演練,強化質量意識和責任意識,保證所有施工環節一次成功。
三、打造高效組織體系
項目部接到改造任務后,針對項目特點第一時間成立專項工作團隊,形成以“人、機、料、法、環”五個要素為核心的清單并通過專題會的形式逐一檢查落實。海陽核電技改檢修項目部與海陽核電項目部高效協同,建立人力、機械資源共享機制,打造了橫向協同、縱向聯動的新格局,助力本次大修改造任務高效完成。
四、施工過程精細化
計劃專項組通過劃分施工區域、細化施工步驟,聚焦系統投運時間節點,以小時為單位制定進度計劃,并為每一步工作匹配相應的人力資源。在本次大修改造中,管道預制場地以“5S”標準打造,有效提高了管道預制工效、減少了危險源,被評為業主運行區內的標桿預制場地。
黨建引領強擔當
一個支部就是一個堡壘、一個黨員就是一面旗幟。海陽核電項目部第五黨支部與山東核電機械維修處黨支部開展區域化黨建聯建工作,成立了重大變更改造聯合突擊隊,真正實現了黨建融入生產,充分發揮了基層黨組織的戰斗堡壘作用和黨員的先鋒模范作用。
大修改造工作是一場與時間的賽跑,面對復雜的環境、緊迫的工期,項目部領導在一線帶頭督戰,統籌協調,高效解決現場問題。真正做到了關鍵時刻“站得出、頂?shù)米 ?,展現了中核五公司技改檢修的硬實力,為公司在技改檢修領域開疆拓土奠定了堅實的基礎。
后續,中核五公司將繼續秉持“強核報國 創新奉獻”的新時代核工業精神,不斷提升團隊的專業能力,同時進一步發揚“整體·協同”理念,為公司核電技改檢修能力持續提升不斷努力。
