国产成人亚洲综合欧美一部_日韩久久久免费视频_欧美性爱免费在线观看_人妻少妇久久中文字幕乱码_欧美性爱精品三区_yy5080免费高清影院_91国语精品福利自产拍_日韩中文字幕一区第一页_資源18禁超污无遮挡无码_东北粗壮熟女高潮

?
產業及服務詳情

當前位置:產業及服務 > 產業及服務詳情

巴基斯坦卡拉奇核電2、3號機組核島安裝工程(華龍一號)

時間: 2020年04月10日 來源: 作者:系統管理員

  巴基斯坦卡拉奇K-2/K-3核電項目規劃共5臺核電機組(已商運的K1、建設中的K-2/K-3、規劃中K-4/K-5)。K-2/K-3核電項目建造兩臺“華龍一號”堆型核電機組(2×1100MWe)壓水堆?!叭A龍一號”是我國具有自主知識產權的三代核電技術,K-2機組是“華龍一號”的海外首堆,意味著華龍一號首次走出國門,是一帶一路沿線的重點項目。

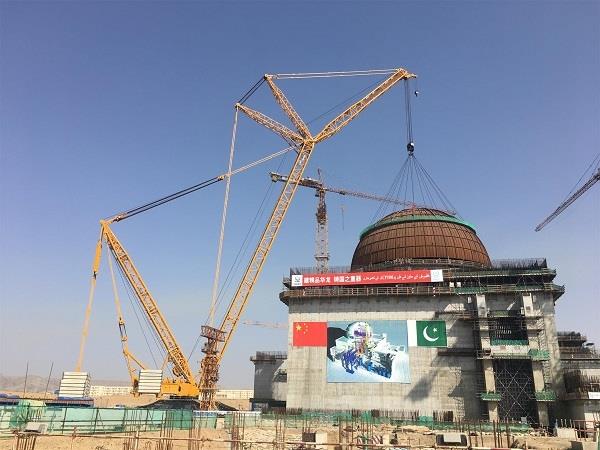

  項目建設工期為68個月,單機組安裝工期(內穹頂?shù)跹b到冷試開始)為22個月,雙機組同時建造,間隔10個月。2015年9月30日K2機組第一罐混凝土澆筑,2017年10月13日內穹頂?shù)跹b,由土建轉為安裝施工。項目率先在同類型核電項目中采用了主設備預引入法施工,將四臺主設備(壓力容器、3臺蒸汽發生器)在內穹頂扣頂前引入,使K2機組主管道焊接開始時間比原計劃提前了220天。K2機組于2020年7月9日開始熱試,2020年9月4日完成熱試,預計11月底裝料;K3機組預計2020年12月底開展冷試工作。
